Конструкции из кирпича и блоков. Особенности применение сметных норм ГЭСН 81-02-08-2022 сборник 8 в редакции с изм.1-10. Сметные нормы на разборку (демонтаж). Часть 2.

Производство работ при высоте этажа до 4 м и свыше 4 м.
1.8.18. Указанный в ГЭСН сборника 8 размер «до» включает в себя этот размер, «свыше» - исключает.
п.23 Методики разработки сметных норм от 18 июля 2022 г. № 577/пр.
При разработке сметных норм учтены затраты на:
выгрузку материальных ресурсов и оборудования на приобъектном складе,
переноску материальных ресурсов и оборудования вручную от места их разгрузки на строительной площадке до места производства работ на расстояние не более 30 метров.
Производство работ ГЭСН 81-02-08-2022 сборник 6

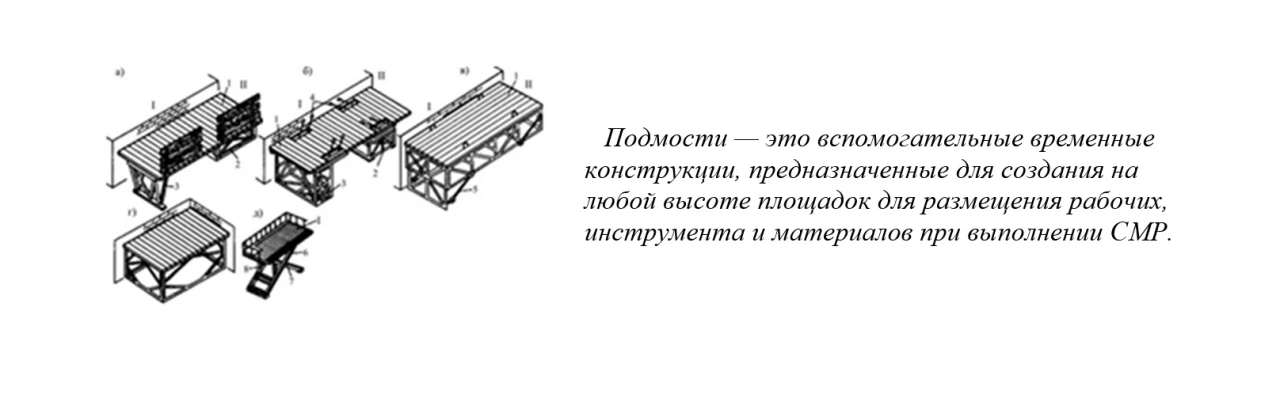

1.8.13. ГЭСН предусмотрена установка, перестановка и разборка подмостей для кладки стен высотой до 4 м. При кладке отдельно стоящих стен, заполнений каркасов и фахверков и кладке подпорных стен высотой более 4 м, а также стен и перегородок зданий с этажами высотой более 4 м, затраты на устройство лесов определяется дополнительно по нормам табл. 08-07-001, 08-07-002, 08-07-007.

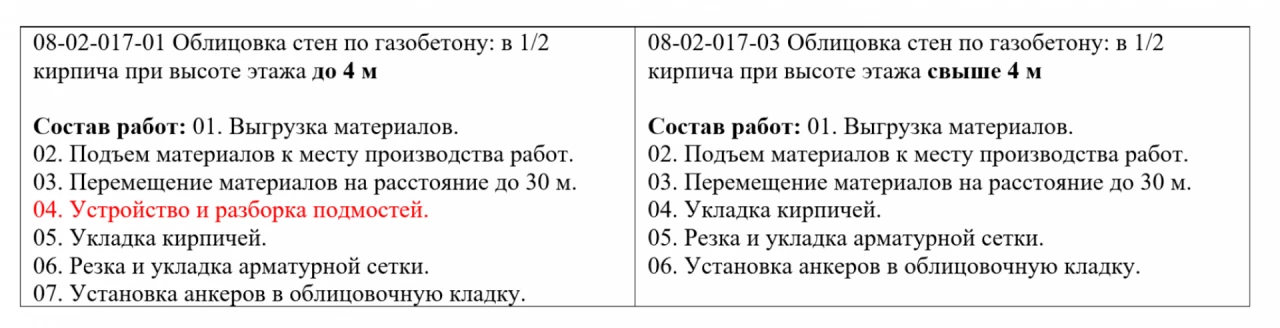

Норма 08-02-017-03 предназначена для определения затрат на облицовку при высоте этажа свыше 4 м, затраты на устройство и разборку подмостей составом затрат не учтены и при разработке смет следует дополнительно учитывать затраты на устройство внутренних лесов.
1.8.21. В ГЭСН учтены затраты на горизонтальное перемещение кирпича на 5 м. В случаях перемещения кирпича на расстояния свыше нормативного дополнительные затраты учитываются согласно проекту организации строительства.
Из разъяснений экспертов Главгосэкспертизы:
https://kb.gge.ru/_wt/kb_event/7328100681183078317
56. В ГЭСН 81-02-08-2020 Сборник 8. «Конструкции из кирпича и блоков» учтены затраты на горизонтальное перемещение кирпича на 5 м. В случаях перемещения кирпича на расстояния свыше нормативного дополнительные затраты следует учитывать согласно проекту организации строительства (п.1.8.21 ОП ТЧ). Прошу разъяснить какими сметными нормами, включенные в ФРСН, следует учитывать дополнительные затраты по перемещению кирпича на расстояние свыше нормативного?
В настоящее время сметные нормы на дополнительное перемещение кирпича в ФСНБ-2020 и ФСНБ-2022 отсутствуют.
В случаях, когда технология работ и потребность в ресурсах существенно отличаются от предусмотренных действующими сметными нормами федеральной сметно-нормативной базы, возможна разработка и утверждение новых (актуализация действующих) сметных норм в соответствии с Порядком утверждения сметных нормативов, утвержденным приказом Минстроя России от 13.01.2020 № 2/пр.

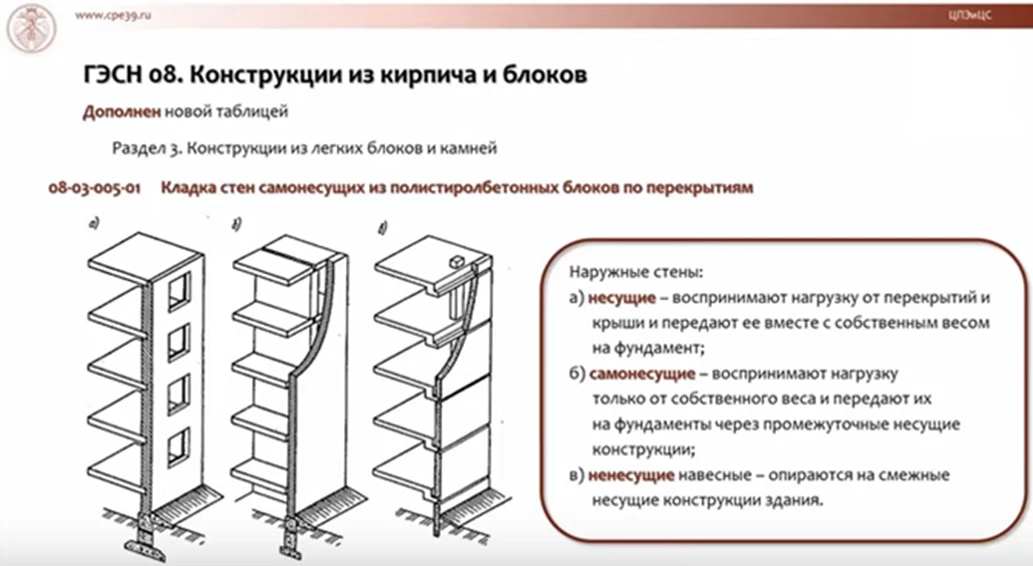

Стены несущие, самонесущие и ненесущие
Новинки. Сборник ГЭСН 81-02-08-2022 дополнения 2 и 6

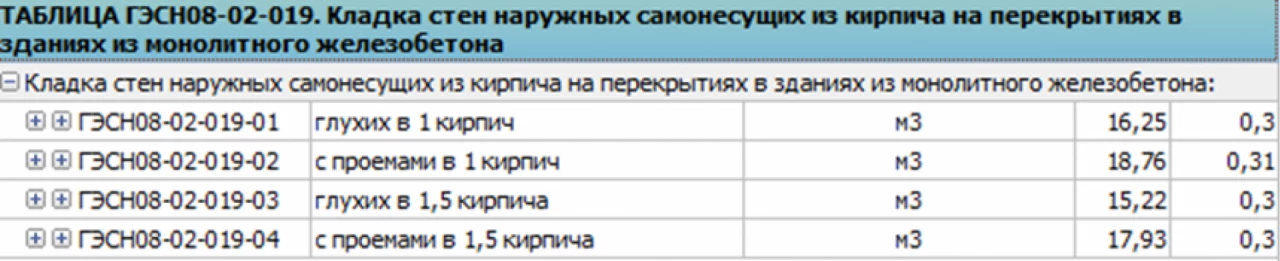

1.8.27. В нормах 08-02-019-02, 08-02-019-04 расход перемычек стальных для сооружения проемов в стенах учитывается дополнительно на основании данных проекта.
ГЭСН 08-01-009 Устройство систем дренажа. Измеритель: 100 м2
08-01-009-01 Устройство горизонтального дренажа из профилированных полиэтиленовых полотен
08-01-009-02 Устройство вертикального защитного слоя гидроизоляции наружных поверхностей стен из профилированных полиэтиленовых полотен
08-01-009-03 Устройство вертикальной вентилирующей водоотводящей системы дренажа внутренних поверхностей стен из профилированных полиэтиленовых полотен
Раздел 6. Мусоропроводы
1.8.15. Нормы табл. 08-06-001 распространяются на работы по устройству мусоропроводов в стенах, специальных шахтах и лестничных клетках жилых и общественных зданий со стволом из хризотилцементных безнапорных труб диаметром 400 мм и учитывают весь комплекс работ, включая установку оборудования и антикоррозийную окраску металлических деталей.
При необходимости выделения из них затрат на окраску металлических деталей мусоропровода применяются нормы с 08-06-002-01 по 08-06-002-03.
Нормы 08-06-001-01, 08-06-001-02 и 08-06-002-01 учитывают затраты на монтаж и окраску мусоропровода со стволом из хризотилцементных труб диаметром 400 мм общей высотой 25 м, монтируемого в 9-этажных зданиях, с установкой пяти мусоропроводных клапанов.
2.8.24. Объем работ по монтажу мусоропровода со стволом из хризотилцементных труб исчисляется на 1 мусоропровод общей высотой 25 м, монтируемый в 9-этажных зданиях, с установкой пяти мусороприемных клапанов.
2.8.25. Объем работ по окраске металлических деталей мусоропровода исчисляется на 1 мусоропровода общей высотой 25 м, монтируемый в 9-этажных зданиях, с установленными пятью мусороприемными клапанами.

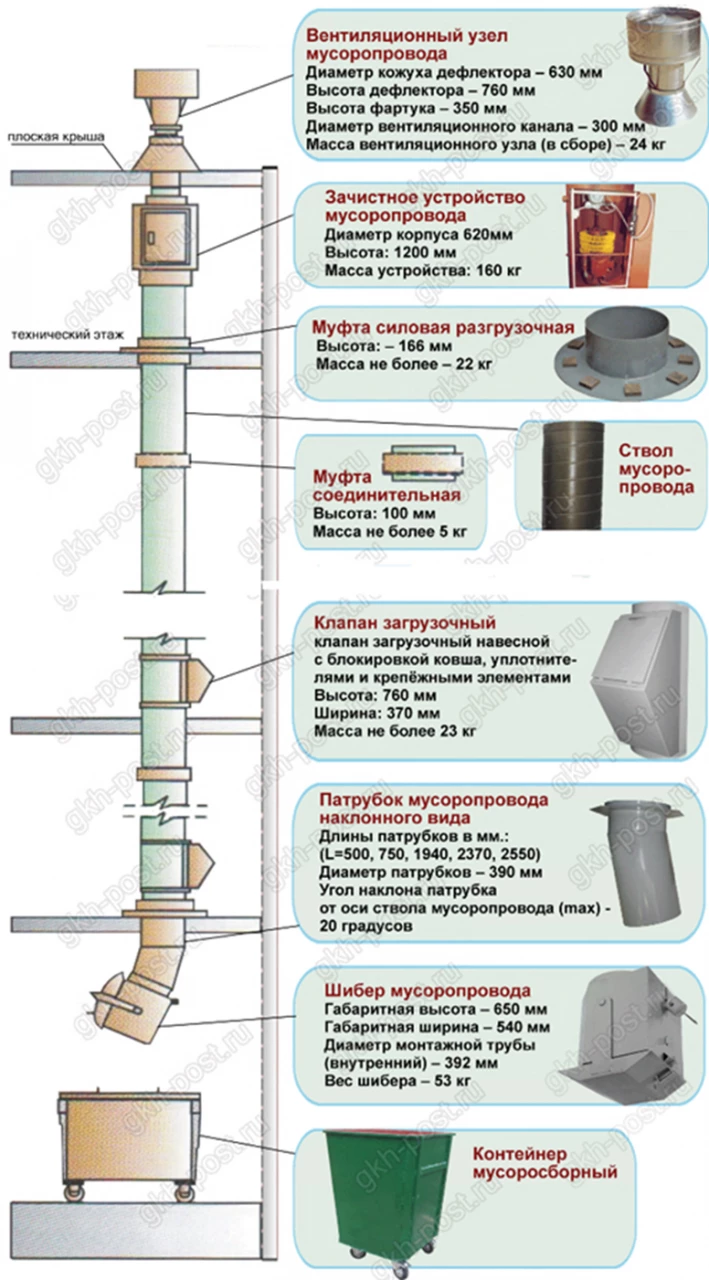

Основные элементы мусоропровода это: ствол мусоропровода; загрузочный клапан; шибер; опорная муфта; противопожарный клапан; дефлектор.
Ствол мусоропровода – это, в большинстве случаев, асбестоцементная труба, проходящая вертикально через все здание. По этой трубе мусор попадает в мусороприемный контейнер. Диаметр трубы – 400 мм.
Загрузочный клапан – это элемент мусоропровода, расположенный на этаже дома, в который жильцы выбрасывают пакеты с накопившимся мусором. Клапан состоит из нескольких элементов: корпуса, крышки, ковша.
Шибер – это устройство, расположенное в мусороприемной камере, выполняющее функцию заслонки. Бывает различной конфигурации, размера, в зависимости от типа здания, размера мусороприемной камеры
Опорная муфта – это элемент, который дает возможность соединить нужное количество труб в единый ствол.
Противопожарный клапан – это элемент шибера позволяющий автоматически перекрывать трубу в случае пожара, при этом не давая распространиться огню внутрь ствола или в камеру.
Дефлектор – оголовок ствола мусоропровода
Кладка отдельных участков стен из кирпича ГЭСН 08, ГЭСН 46 и ГЭСНр53
ГЭСН 46-02-007 Кладка отдельных участков кирпичных стен и заделка проемов в кирпичных стенах
ГЭСН 81-02-46-2022 Сборник 46. Работы при реконструкции зданий и сооружений
1.46. …при реконструкции зданий и сооружений, а также при выполнении аналогичных работ при расширении и техническом перевооружении объектов строительства…1.46.6. Нормами табл. 46-02-007 предусмотрено выполнение работ при объеме кладки в одном месте до 15 м3.
1.46.25. …размер «до» включает в себя этот размер.
ГЭСН 81-02-08-2022 Сборник 8. Конструкции из кирпича и блоков
ГЭСН 81-02-46-2022 Сборник 46. Работы при реконструкции зданий и сооружений
1.46. …при реконструкции зданий и сооружений, а также при выполнении аналогичных работ при расширении и техническом перевооружении объектов строительства…1.46.6 Нормами табл. 46-02-007 предусмотрено выполнение работ при объеме кладки в одном месте до 15 м3. При больших объемах кладки применяются нормы сборника 8 «Конструкции из кирпича и блоков».

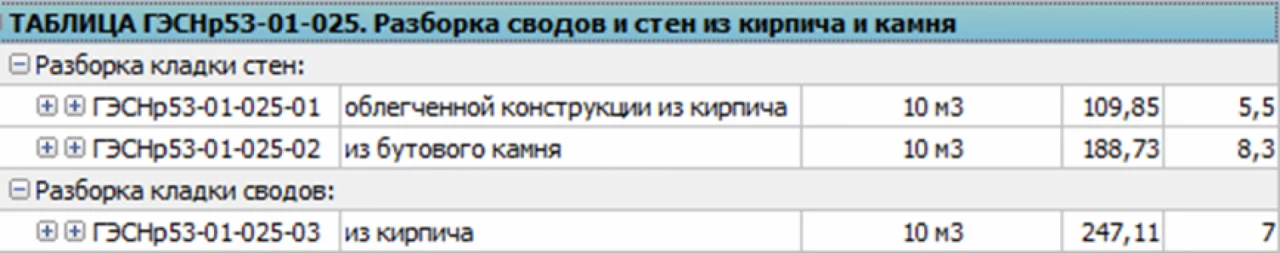

ГЭСНр 53-01-019 Кладка отдельных участков стен из кирпича и заделка проемов
Методика № 571/ пр
67. При капитальном ремонте
Сметные нормы на разборку и демонтаж
1.53.2. Расход ресурсов в ГЭСНр сборника 53 рассчитан исходя из условий разборки стен на отдельные элементы (кирпичи, доски, плитки и т.п.), а не путем валки или обрушения.
1.53.3. В ГЭСНр сборника 53 предусмотрен расход ресурсов на выполнение работ по установке, перестановке и разборке подмостей, а также перестановке приставных лестниц и стремянок высотой до 4 метров.
1.53.6. ГЭСНр сборника 53 на выполнение работ по разборке элементов стен не подлежат корректировке в зависимости от марки бетона, вида кирпича и марок растворов в разбираемых конструкциях.
Методика № 571/ пр
67. При отсутствии необходимых сметных норм, включенных в сборники ГЭСНр, сметные затраты на работы по капитальному ремонту и реконструкции объектов могут быть определены:
а) в соответствии со сметными нормами ГЭСН 81-02-46-XXXX "Работы при реконструкции зданий и сооружений";
ГЭСН 81-02-46-2022 Сборник 46. Работы при реконструкции зданий и сооружений
1.46. Сборник 46 распространяется на работы, выполняемые при реконструкции зданий и сооружений, а также при выполнении аналогичных работ при расширении и техническом перевооружении объектов строительства: усиление и замену существующих конструкций, разборку и возведение отдельных конструктивных элементов и т. п.
46-04-001-04 Разборка: кирпичных стен
46-04-001-05 Разборка: мелкоблочных стен
46-04-006-04 Разборка перегородок из гипсовых, шлакобетонных и фибролитовых плит
1.46.12. В нормах 46-04-001-04, 46-04-001-05, в нормах табл. 46-04-005, 46-04-006, в нормах 46-04-007-05, 46-04-007-06, 46-04-012-01, 46-04-012-02 на разборку отдельных конструктивных элементов учтено производство работ на высоте до 4 м от опорной площадки. При большей высоте затраты на производство работ по устройству подмостей определяются по нормам сборника 8 «Конструкции из кирпича и блоков».
1.46.14. Нормы на разборку отдельных конструктивных элементов, пробивку и заделку проемов, отверстий, гнезд и борозд не подлежат корректировке в зависимости от марки бетона, вида кирпича и марок растворов в бетонных, железобетонных и каменных конструкциях.
1.46.15. Нормы на разборку бетонных, железобетонных и каменных конструкций предусматривают производство работ в отдельных местах с применением ручных механизмов и приспособлений (отбойные молотки и т. п.). Затраты по разборке конструкций другим способом определяются по соответствующим сметным нормам.
Строительный мусор
Методика № 571/пр
89. В случае отсутствия в проектной и (или) иной технической документации необходимых данных о массе разбираемых строительных конструкций объемный вес строительного мусора может быть принят (справочно) по следующим данным:
д) при разборке конструкций из кирпича, камня, отбивке штукатурки и облицовочной плитки - 1800 кг/м3;
ГЭСН 81-02-46-2022 Сборник 46. Работы при реконструкции зданий и сооружений
2.46.9. В случае отсутствия в проектной документации необходимых данных о массе разбираемых строительных конструкций, объемный вес разбираемых строительных конструкций или строительного мусора может быть принят (справочно) по следующим данным:
при разборке конструкций из кирпича и камня, отбивке штукатурки и облицовочной плитки – 1800 кг/м3;
