Искусственный интеллект в сметных расчетах: соответствие нормативным требованиям и допустимые пределы автоматизации. (Часть 3)

В первых двух частях мы детально разобрали, как искусственный интеллект проявляет себя в сметных расчетах: где успешно справляется с рутинными задачами, где системно ошибается, и какие принципы должны лежать в основе его внедрения. Мы убедились, что финальное решение всегда остается за человеком, а отсутствие прозрачности расчетов и нормативного обоснования неприемлемы.
Однако, практические эксперименты и локальные регламенты – это только вершина айсберга. Гораздо важнее понять, что происходит на уровне государственного регулирования. Какие законы, постановления и стандарты задают вектор трансформации системы сметного нормирования и ценообразования в строительной отрасли? И что эти изменения означают для сметчика и проектировщика в ближайшие годы?
Ответы на эти вопросы требуют системного взгляда на состояние строительного законодательства, одним из значимых изменений в котором становится закрепление понятия «информационной модели объекта капитального строительства» как центрального элемента всего инвестиционно-строительного цикла.

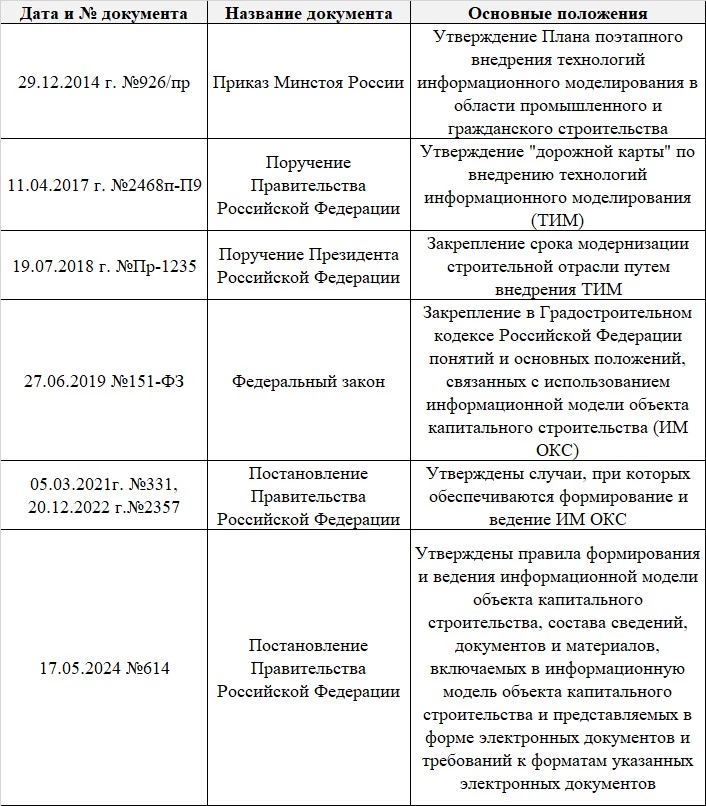

Первые упоминания об информационном моделировании на государственном уровне начинаются с конца 2014 года. Краткая хронология развития технологий информационного моделирования (далее - ТИМ) в нашей стране представлена на рисунке 1.
Во исполнение поручений и постановлений, для обеспечения прозрачности и возможности реализации поставленных государством задач, Минстроем России утверждены своды правил. СП 331.1325800.2017 «Информационное моделирование в строительстве. Правила обмена между информационными моделями объектов и моделями, используемыми в программных комплексах» устанавливает правила, по которым информационные системы «общаются» друг с другом. Это важно. Чтобы сметные данные из проекта (5D-модель) могли корректно передаваться в другие программы. СП 333.1325800.2020 «Информационное моделирование в строительстве. Правила формирования информационной модели объектов на различных стадиях жизненного цикла» устанавливает, что информационная модель является единым источником данных на всех этапа – прямое указание на подсчет объемов работ и оценку сметной стоимости как на одну из задач информационного моделирования означает, что в будущем все больше сметных расчетов будет выполняться на основе данных из модели.
