BIM-смета – новые возможности сметчиков при использовании технологий информационного моделирования

BIM-смета – новые возможности сметчиков при использовании технологий информационного моделирования

В информационном пространстве несколько лет назад появилось понятие BIM-смета. Разработчики программных комплексов обещают сметчикам светлое будущее, а сметчики мечтают о волшебной кнопке, которая сама составит смету.  Давайте разбираться, что правда, а что так и останется в мечтах сметчиков.

Чтобы перейти к BIM-смете нужно сначала понять, а что вообще такое BIM? В английской версии BIM -  Building Informational Modeling, информационное моделирование зданий. В Российской Федерации в соответствии с нормативно-правовыми документами моделирование называется Технологии Информационного Моделирования - ТИМ.   BIM подразумевает информационное моделирование (или модель) здания, в которое включается сбор и использование согласованных последовательных данных о проекте.

На этапе архитектурно-строительного проектирования разрабатывается BIM 3D – объемная, скоординированная и согласованная модель, проверенная на коллизии. BIM 4D – это 3D плюс время (schedule) - к каждому элементу задается дата начала и окончания СМР, строятся календарные графики, управление логистикой (транспортные схемы), разрабатывается проект организации строительства (ПОС). BIM 5D – это 4D плюс деньги (estimate) - привязка стоимости (элементов, работ, узлов, оборудования), наглядность прогнозирования денежного потока во времени, контроль стоимости.

На этапе строительства появляется BIM 6D -  цифровой двойник проектной и строительной модели, электронный паспорт объекта.  На этапе эксплуатации модель превращается в BIM 7D (facility management) – управление объектом в процессе которого выполняется ремонт и обслуживание, а также реконструкция.

Обратимся к BIM-смете, то есть к BIM-5D. BIM-смета – это этап формирования модели, когда к каждому элементу модели привязывается стоимость. Модель уже имеет графическое изображение, а также временную составляющую, то есть календарное планирование, логистику. Поэтому мы можем определять не только стоимость отдельных элементов модели, но и формировать общую стоимость проекта.

Какие преимущества BIM-сметы перед обычной сметой? (рис.1)

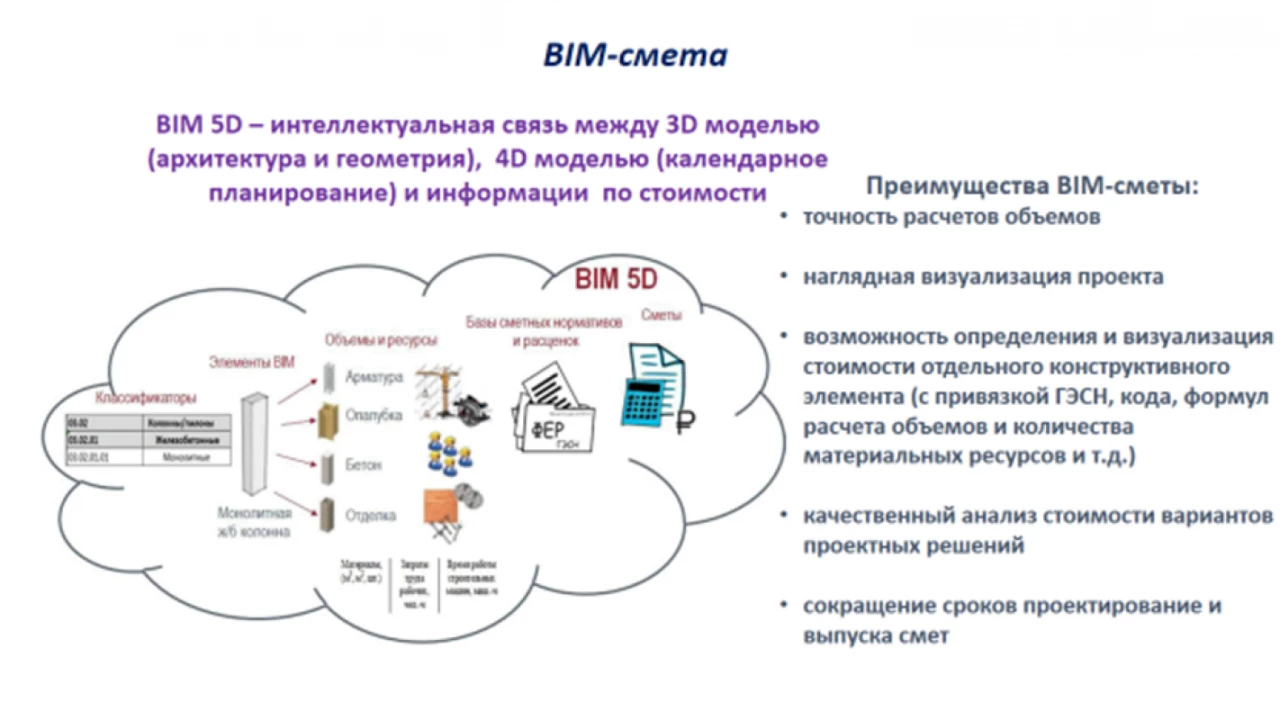

BIM-смета – новые возможности сметчиков при использовании технологий информационного моделирования 1

BIM-смета представляет собой программный продукт – плагин, который непосредственно интегрируется в модель, в систему. Что позволяет получать из модели точные объемы работ. Также преимуществом BIM-сметы является возможность получить визуализированный проект, чтобы сформировать стоимость конструктивных элементов, комплексов или видов работ для дальнейшей работы со сметой контракта. Сметные расчеты можно начинать делать уже с началом проектирования, так как все изменения в проекте будут автоматически исправлять объемы в сметных свойствах элементов модели. Сокращение сроков проектирования и составления смет сократится при BIM проектировании, но уже после того как все участники проектирования научатся новым навыкам и освоят новые программные продукты.

Рассмотрим работу BIM-сметы на примере АВС-BIM (далее – Разработчик). Алгоритм работы по составлению смет у всех разработчиков одинаковый, различается только интерфейс программного продукта, точно также как различаются программные сметные комплексы.

Алгоритм составления BIM-сметы:·

  • На каждый элемент модели (проемы, стены, фундаменты и т.д.) назначается первичное сметное свойство. В примере Разработчик показывает элемент модели «окно» с уже заданными программой по моделированию свойствами (объем, площадь проема, вид окна и т.д). Из базы знаний программы выбирается подходящая сметная норма.

    Если элемент модели, то есть «окно» закодировано, то в соответствии с классификатором строительной информации (КСИ) привязка сметной нормы может быть автоматической. Сметные свойства можно дублировать на все одинаковые «окна» в проекте. Сметные свойства можно таким же образом назначить для многослойных элементов, например, для «стен» (послойно).

  • Создание сметной структуры элементов проекта. На этом этапе задается структуры локальных сметных расчетов, то есть выбираются элементы модели, которые войдут в структуру локального сметного расчета. Это могут быть все проемы или один проем, поэтажная смета и т.д., то есть элементы конструкций или конструкции в целом.

  • Экспорт сметных данных в программу «АВС-Рекомпозитор». После выгрузки сметных данных программа Разработчика выдает уже смету в привычном нам виде – ресурсном. Далее можно работать в сметной программе, если у вас стоит программа АВС, если же нет, то в формате *xml можно загрузить ресурсную смету в любой программный комплекс, например, Гранд-смета.

  • Формирование локального сметного расчета в программном сметном комплексе. На этом этапе мы загружаем текущие сметные цены из ФГИС ЦС для заказчиков, перечисленных в части 1 статьи 8.3 Градостроительного кодекса РФ, или коммерческие цены для прочих заказчиков, добавляем дополнительные коэффициенты и формируем ССРСС.



Стоит отметить, что разработчики BIM-смет, в том числе Разработчик АВС-BIM предлагают попробовать поработать с программами в тестовом режиме, для того чтобы сметчики сами увидели разницу между обычной работой по составлению сметной документации и BIM-сметой.
